Avances del Plan de repavimentación que ejecuta Vialidad Provincial por administración
La Dirección Provincial de Vialidad se encuentra realizando un conjunto de obras de repavimentación en distintos tramos de las rutas que integran los corredores Hidrocarburífero y Pehuén.
Se trata de las rutas provinciales 46, 23 y 5 donde a través del equipo de trabajo de asfalto y conservación, se ejecutan tareas de remediación de calzadas que presentan signos de deterioro producto del envejecimiento natural del asfalto, el aumento de tránsito y las condiciones climáticas.
Según informó el presidente del organismo, Mauro Millán, el personal de vialidad se encuentra realizando la obra de repavimentación de la ruta provincial 5 en un tramo de 25 kilómetros para culminar durante la primera quincena de mayo. También finalizarán en el mes de mayo los tramos en construcción de la ruta provincial 46 y 23.

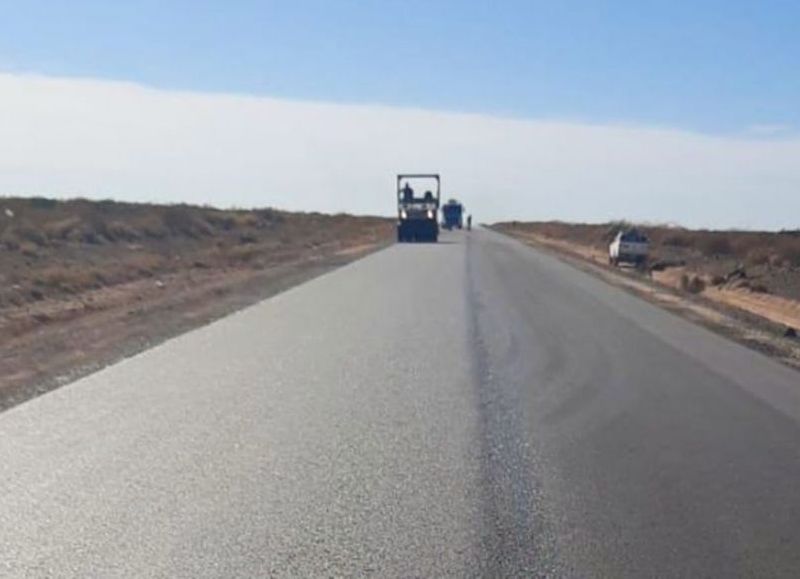

Actualmente sobre la ruta 5 en el tramo empalme ruta provincial 6- kilómetro 25, el equipo de trabajo se encuentra colocando carpeta asfáltica en caliente y se prevé que la obra finalizará a principios del mes próximo.
De esta manera se reanudará la colocación de la carpeta asfáltica en el tramo de 4,5 kilómetros de la ruta 46, entre los empalmes con las rutas 20 y 24. En el lugar se habían ejecutado recientemente tareas de fresado de la calzada existente e imprimación.
Asimismo, se continuará con la finalización de la obra de repavimentación de la ruta provincial 23 en un tramo de 15 kilómetros entre Aluminé y puente Rahue. En el sector, vialidad realizó a principios de la temporada estival el retiro del asfalto existente con equipo reclamadora para luego ejecutar la confección de base y subbase. La obra avanzó hasta el nivel de imprimación y sellado con arena por lo que resta la colocación de la carpeta asfáltica de 5 centímetros de espesor para su finalización.
Por otro lado, una vez finalizadas las obras programadas de repavimentación, se reanudarán las tareas en el acceso pavimentado a la localidad de Los Catutos. La obra se encuentra aproximadamente en un 30 por ciento de nivel de avance en su ejecución consistente en la apertura y movimiento de suelo para la nueva traza de acceso y empalme con la ruta nacional 40.
Desde el organismo informaron que las cuadrillas de trabajo integradas por personal técnico y equipos viales se encuentra abocada a ultimar las obras de pavimentación antes del inicio de la veda invernal. Una vez finalizadas, se reorganizarán los recursos para la continuidad de las tareas correspondientes al movimiento de suelo de la obra de Los Catutos.
Millán especificó que la finalización de las obras de pavimento permitirá abocarse a esta obra que no cuenta con veda climática ya que el 80 por ciento de la misma consiste en movimiento de suelo a nivel de subrasante, preparación de base y sub base y colocación de alcantarillas.
